Eerste halverplaatsing succesvol afgerond

8 november 2024

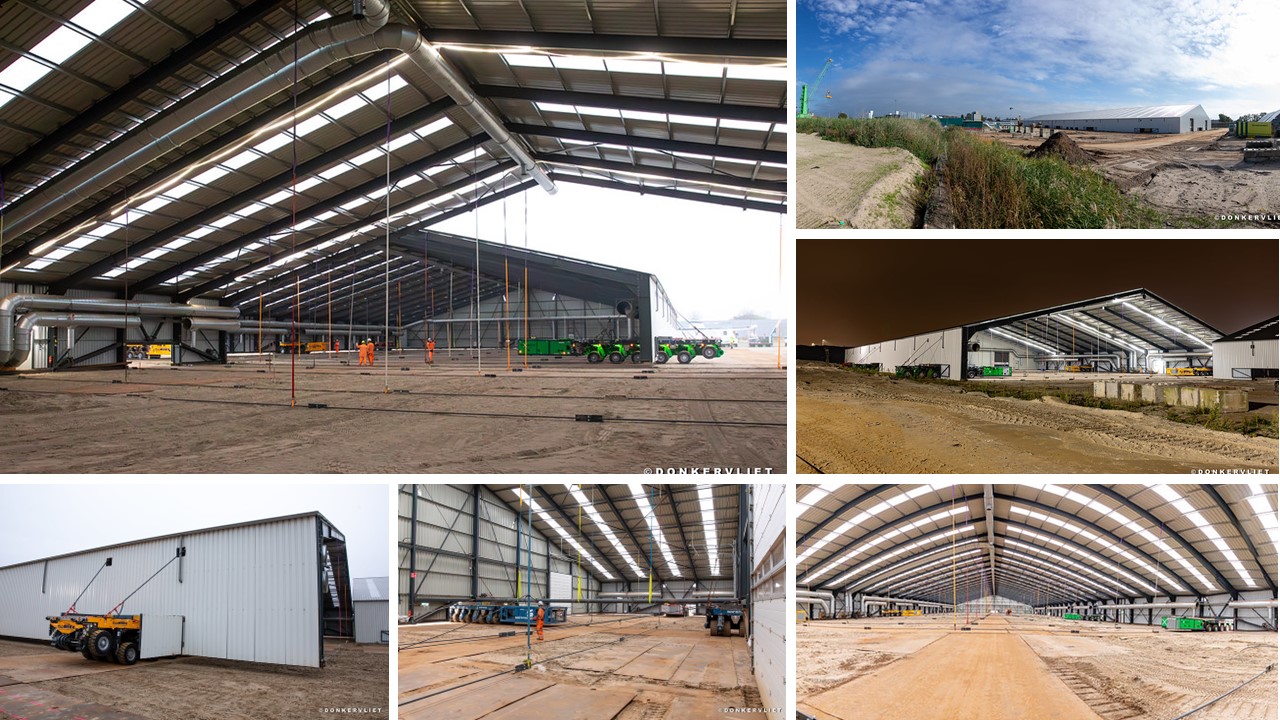

Na maanden van voorbereiding is afgelopen woensdag en donderdag de hal verplaatst naar de positie voor halfase 2. Nadat de SPMT’s op de juiste positie zijn geplaatst en de laatste veiligheidsprocedures zijn doorlopen ging het verplaatsen van deel èèn van de hal boven verwachting. In nog geen 3 uur stond deze op de juiste positie en kon begonnen worden met de voorbereiding van deel twee van de hal. Ook het verplaatsen van deel twee is volgens planning en procedure verlopen. De grote uitdaging bij deze verplaatsing was het positioneren van dit deel ten opzichte van deel èèn van de hal. Na ongeveer 3 uur stond deze op de juiste positie. Na het verwijderen van de SBMT’s is direct gestart met het aansluiten van de hal op water en elektra.

De komende weken worden alle verstevigingen in de hal voor de verplaatsing verwijderd en wordt de hal gereed gemaakt om rond  21 november weer gereed te zijn voor de bodemsanering fase 2.
